Un magasin peut être beau sur plan et décevant à l’ouverture.
Le suivi de chantier, quand il est cadré par un architecte (ou une maîtrise d’œuvre structurée), sert à transformer vos plans en un espace ouvrable, conforme ERP, livrable à la date et exploitable sans bricolage de dernière minute. L’objectif est simple : décider vite, vérifier juste, tracer tout, et éviter les reprises qui plombent la productivité des entreprises comme la vôtre.
Si vous cherchez une approche “clé en main” orientée commerces, découvrez aussi notre accompagnement d’projets de magasins.
Prérequis avant le démarrage du chantier
Outils, plans, accès, contacts et autorisations
Un suivi de chantier magasin efficace commence avant la première dépose. L’architecte (ou le cabinet/les agences mandatées) met en place un socle documentaire unique : plans à jour, détails d’exécution, visas, fiches techniques, planning, procédures de validation, et un canal de communication clair (réunions + rapport + décisions tracées).
Côté administratif ERP, l’anticipation est déterminante : après travaux, l’ouverture au public peut nécessiter une autorisation d’ouverture et des pièces justificatives (dont attestation accessibilité, selon cas), à déposer dans des délais compatibles avec votre date d’inauguration. Service-Public (autorisation d’ouverture d’un ERP).

Temps, rôles, responsabilités et niveau de difficulté
Le suivi de chantier n’est pas “une visite de temps en temps” : c’est une gestion continue des interfaces (enseigne, bailleur, syndic, voisins, contrôleur technique si présent, coordinateur SPS si requis, entreprises, fournisseurs). La difficulté monte dès qu’il y a coactivité, horaires contraints, site occupé, ou lots techniques denses (CVC, électricité, SSI, désenfumage, etc.).
Checklist : conditions techniques avant de démarrer les travaux
- Plans validés : version unique, détails critiques (sols, plafonds, réservations, mobilier, enseigne).
- Accès chantier : créneaux, badges, livraisons, stockage, évacuation déchets, voisinage.
- Interfaces bailleur : limites “coque/preneur”, contraintes techniques immeuble, coupures autorisées.
- Risque & sécurité : procédures coactivité / circulation / protections, responsabilités actées.
- Achats critiques : délais confirmés (menuiseries, luminaires, CVC, revêtements, équipement).
Astuce SXO terrain : ce contrôle “avant travaux” évite que le chantier serve à découvrir des informations qui auraient dû être figées en préparation (objectifs, contraintes, approvisionnement, autorisations).
Structurer le suivi de chantier pour éviter les dérives
Définir objectifs, périmètre, contraintes et jalons clés
La première mission de l’architecte est de rendre le suivi “pilotable”. On formalise : le périmètre exact (ce qui est inclus/exclu), les objectifs (date d’ouverture, standard enseigne, performance d’usage pour les utilisateurs), les contraintes (horaires, nuisances, copropriété), et des jalons (fin des réseaux, fin des doublages, fin des sols, tests techniques, OPR/pré-réception, réception).
Trame simple de plan d’exécution
PLAN D’EXÉCUTION — CHANTIER MAGASIN (TRAME)
1) Périmètre & limites de prestation (bailleur / preneur)
2) Hypothèses techniques (puissances, ventilation, évacuations, charges au sol)
3) Méthode par lots + interfaces (qui fait quoi, quand, après qui)
4) Points d’arrêt (contrôles avant fermeture / doublage / mise en service)
5) Documents attendus (plans DOE, PV essais, notices, fiches)
6) Circuit de décision (validation, ordre de service, chiffrage, délai)
7) Règles de communication (rythme réunion, CR, photos, escalade)
Valider les interfaces enseigne, bailleur et réglementations
Les erreurs coûteuses viennent rarement d’un seul lot : elles naissent aux interfaces. Le suivi doit donc verrouiller les zones “grises” : percements, raccordements, traversées coupe-feu, raccordement enseigne, rejets, accès maintenance, et conformité ERP (incendie + accessibilité). Sur la sécurité incendie des ERP, le cadre de référence est le règlement de sécurité approuvé par l’arrêté du 25 juin 1980. Légifrance (arrêté du 25 juin 1980 – règlement ERP).
Planifier ressources et entreprises intervenantes sans angles morts
Construire un planning détaillé par lots et dépendances
Un planning utile n’est pas une frise “optimiste” : c’est un outil de gestion. L’architecte (ou la maîtrise d’œuvre) séquence par lots, identifie les dépendances, et impose des points de synchronisation : prérequis techniques, contrôles avant recouvrement, et dates de validation. Chaque entreprise doit savoir : quand elle intervient, dans quelles conditions, avec quels documents, et ce qui bloque son démarrage.
Enchaînement des lots techniques et finitions
Flux : Curage / dépose ? Implantation & réservations ? Réseaux (élec/CVC/plomberie) ? Fermetures (doublages/plafonds) ? Sols ? Peinture ? Mobilier & agencement ? Luminaires & appareillages ? Tests / mises en service ? Nettoyage ? OPR / réception
Point de vigilance : délais d’approvisionnement critiques
Sur un magasin, les retards viennent souvent des achats à forte variabilité (menuiseries sur mesure, vitrines, enseigne, luminaires, CVC, revêtements spécifiques). Le suivi de chantier doit intégrer un “plan achats” : date de commande, date confirmée, plan B, et impact planning si glissement. Sans cela, vos objectifs deviennent théoriques et la gestion se transforme en mode pompier.

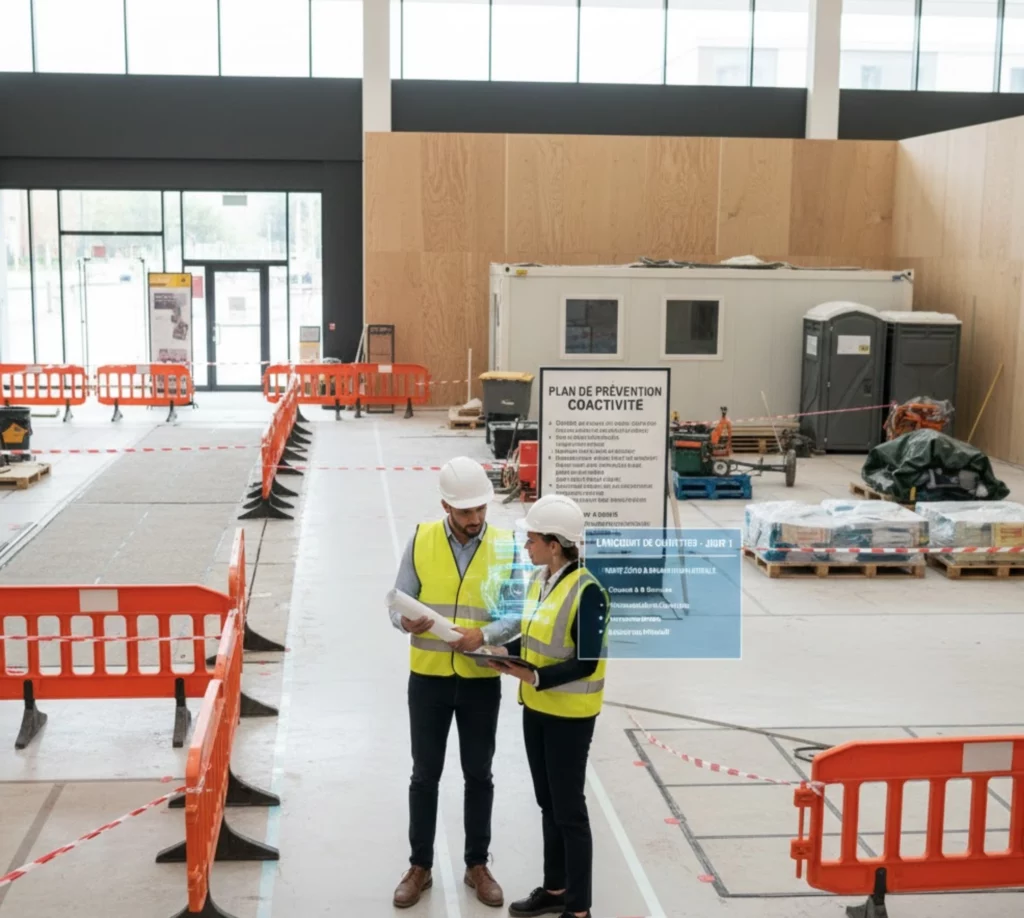

Lancer le chantier et sécuriser la zone dès le premier jour

Réaliser la visite zéro, les constats et l’implantation initiale
La visite zéro sert à figer l’état initial (photos datées, constats, réserves éventuelles côté existant), à vérifier les cotes utiles, et à confirmer l’implantation : axes, altimétries, points singuliers (seuils, pentes, gaines, trémies). C’est aussi le moment où l’architecte arbitre les écarts “réalité vs plans” avant que les lots se lancent.
Organiser base vie, protections et circulation en site
Un chantier magasin se joue souvent dans un environnement sensible (copropriété, centre commercial, voisinage). L’organisation (protections, cheminements, stockage, propreté, horaires bruyants) conditionne la continuité du travail. En cas de coactivité, la coordination des mesures de prévention doit être formalisée selon le contexte (coordination SPS ou plan de prévention). PréventionBTP (obligations en coactivité).
Point de vigilance : coactivité, voisinage et nuisances
La coactivité ne se limite pas à “faire attention” : elle impose une organisation (zonage, consignations, procédures, circulation, information). Le suivi doit prévoir des règles simples et applicables, sinon vous perdez en productivité et en sécurité (arrêts, reprises, litiges).
Animer les réunions et piloter l’avancement avec des décisions datées

Tenir des réunions régulières, décider, affecter, dater
Les réunions de chantier n’ont de valeur que si elles produisent des décisions. L’architecte structure l’échange : état d’avancement par lot, points bloquants, risques, arbitrages, et actions affectées à une personne avec une date. Un bon suivi transforme le “on verra” en engagements concrets et mesurables.
Modèle court de compte rendu chantier
COMPTE RENDU CHANTIER — FORMAT COURT
Projet :
Date / Heure / Présents :
1) Avancement factuel (par lots)
- Lot X : fait / reste à faire / % estimatif (si pertinent)
- Lot Y : ...
2) Décisions prises (immédiates)
- Décision #01 : ... (responsable) — (échéance)
3) Points bloquants / risques
- Risque #01 : cause — impact (délai/budget/qualité) — action
4) Interfaces & validations attendues
- Visa plan / échantillon / prototype : qui valide, pour quand
5) Prochaines étapes
- Dates clés + prochaine réunion + photos / annexes
Mettre à jour planning, risques et points bloquants
Le pilotage réel, c’est la mise à jour : ajuster le planning (sans cacher les glissements), replanifier les dépendances, et gérer les risques. L’architecte doit maintenir un niveau de transparence utile : assez tôt pour corriger, assez précis pour arbitrer.
Contrôler la qualité et la conformité des ouvrages (avant qu’il ne soit trop tard)

Vérifier exécution, détails, finitions et tolérances
La qualité se contrôle avant la fermeture des ouvrages : réservations, supports, étanchéité ponctuelle, alignements, calepinage, niveaux, jeux, coupes, finitions. Le suivi impose des “points d’arrêt” : on ne recouvre pas tant que ce n’est pas validé. C’est le seul moyen pragmatique de limiter les reprises et de protéger votre budget.
Chemin de contrôle qualité par points d’arrêt
Flux : Contrôle support (réservations/implantations) ? Contrôle réseaux (avant fermeture) ? Contrôle fermetures (plafonds/doublages) ? Contrôle sols/murs (avant finitions) ? Contrôle appareillages & mise en service ? Contrôle finitions & propreté ? OPR
Point de vigilance : sécurité incendie et accessibilité
Deux sujets doivent rester “en continu” : incendie et accessibilité. La sécurité incendie d’un ERP est encadrée par le règlement de sécurité (dont l’arrêté du 25 juin 1980) et conditionne l’ouverture. Légifrance (règlement de sécurité ERP). Pour l’accessibilité dans le cadre bâti existant, les règles techniques applicables sont détaillées par l’arrêté du 8 décembre 2014. Légifrance (arrêté accessibilité du 8 décembre 2014).
Gérer coûts, paiements et modifications sans perdre la maîtrise
Suivre situations, écarts, devis et ordres de service
Un chantier magasin dérive rarement “d’un coup” : il dérive par micro-décisions non chiffrées. Le suivi doit donc imposer un circuit : toute modification = description claire + chiffrage + impact délai + validation + traçabilité. Sans ordre de service, vous payez deux fois : une première fois en travaux, une seconde en discussions.
Flux de validation des travaux modificatifs et du chiffrage
Flux : Besoin (enseigne/exploitant/bailleur) ? Analyse technique (architecte/entreprises) ? Chiffrage & impact délai ? Arbitrage (client) ? Ordre de service validé ? Exécution ? Mise à jour budget & planning
Point de vigilance : traçabilité, impacts délais et budget
Exigez une traçabilité simple : référence unique, date, qui demande, pourquoi, qui valide. Cette gestion “propre” protège le maître d’ouvrage, sécurise les entreprises, et améliore la productivité globale du projet.
Validation finale : livrer un magasin exploitable, conforme et documenté
Contrôler réception, réserves, levées et dossiers finaux
La réception est un acte structurant : elle formalise l’acceptation de l’ouvrage, avec ou sans réserves, et déclenche des mécanismes juridiques, dont la garantie de parfait achèvement d’un an. Légifrance (Code civil, art. 1792-6). Un suivi sérieux prépare la réception : OPR/pré-réception, liste de réserves actionnable, dates de levées, et constitution du dossier final (DOE, notices, PV d’essais, fiches, consignes).
Problèmes fréquents et solutions opérationnelles
| Problème terrain | Cause la plus fréquente | Solution de suivi (action) | Preuve attendue (livrable) |
|---|---|---|---|
| Reprises après finitions | Absence de point d’arrêt avant recouvrement | Contrôles “avant fermeture” imposés par la MOE | Photos datées + validation dans le rapport |
| Retard d’ouverture | Achats critiques non sécurisés | Plan achats + dates confirmées + alternatives | Tableau approvisionnements + impacts planning |
| Dépassement budget | Modifications non chiffrées | Circuit OS : chiffrage + impact délai + validation | Ordres de service signés + suivi des écarts |
| Non-conformités ERP | Conformité traitée “à la fin” | Contrôles continus incendie/accessibilité | PV / attestations / levées intégrées au dossier |
| Litiges entreprises | Périmètre et interfaces flous | Clarification des limites + décisions tracées | Plans à jour + CR + visas + annexes |
Mesurer la performance : délais, budget, qualité et conformité
Pour piloter, suivez un minimum d’indicateurs simples : avancement réel vs planning, nombre de points bloquants ouverts, volume de modifications (nombre + valeur), taux de réserves à l’OPR, et statut conformité ERP (incendie/accessibilité) au fil de l’eau. Cette approche outille vos objectifs et rend la gestion plus prévisible.
FAQ pilotage de chantier boutique
À quelle fréquence organiser des visites de site (selon délai de chantier) ?
Adaptez au risque : plus le délai est court et les lots nombreux, plus le rythme doit être serré. En pratique, fixez un cadence régulière avec un rapport systématique, et ajoutez des visites ciblées aux points d’arrêt (avant fermeture, avant sols, avant mise en service), car c’est là que se joue la qualité.
Que doit contenir un compte rendu de chantier (pour éviter les litiges) ?
Il doit être factuel et actionnable : avancement par lots, décisions, actions datées (qui fait quoi pour quand), points bloquants/risques, interfaces à valider, et annexes (photos, plans à jour). Plus le rapport est clair, plus les entreprises exécutent sans ambiguïté.
Comment traiter une modification demandée en cours (impact budget et délai) ?
Refusez toute exécution sans circuit : description précise, chiffrage, impact délai, arbitrage, puis ordre de service. Cette discipline protège votre budget, votre date d’ouverture, et évite les “surprises” en fin de chantier.
Quand déclencher la pré-réception / OPR (pour limiter la casse à la réception) ?
Dès que le magasin est techniquement “stabilisé” (lots majeurs terminés, mises en service possibles, accès sécurisé), avant la réception formelle. L’OPR sert à concentrer les corrections et à éviter une réception subie avec trop de réserves.
Quels indicateurs suivre pour limiter les dérives (délai, budget, qualité) ?
Suivez un tableau court : jalons tenus/non tenus, points bloquants ouverts > X jours, nombre et valeur des modifications validées, réserves OPR par zone, et statut conformité ERP (incendie/accessibilité) avec preuves collectées au fil du chantier.
Prochaine action : formalisez aujourd’hui votre circuit “décision ? chiffrage ? ordre de service” avant la première semaine de travaux.
