Gestion de projet en architecture : comment un architecte de magasin pilote votre chantier

Architecte pilotant un chantier de magasin avec interface de gestion de projet et planning nume?rique.
Table des matières

Un chantier de magasin, ça ne se “surveille” pas : ça se pilote.

Here’s the deal: vous voulez ouvrir à une date donnée, sans mauvaise surprise, et avec une qualité visible dès l’entrée. Mon objectif ici, c’est de vous donner la méthode de gestion qui tient vraiment sur le terrain (plans, entreprises, réunions, décisions, budget, délais, exploitation).

Si vous cherchez un exemple concret d’accompagnement “de A à Z” en architecture commerciale, jetez un œil à l’approche magasins IRE Construction.



Prérequis et préparation : ce que vous devez verrouiller avant le premier coup de marteau

Si vous avez déjà vécu un chantier “flou”, vous connaissez la douleur : tout le monde bosse… mais pas dans le même sens. La préparation sert à éviter les angles morts de gestion (accès, phasage, sécurité, contraintes d’exploitation).

Outils de suivi, plans, accès chantier

Vous n’avez pas besoin d’un dispositif “luxueux”. Vous avez besoin d’un système tenu : un planning unique, une liste d’actions unique, et une version unique des plans.

Le trio qui fait gagner du temps :

  1. Un référentiel plans (PDF datés + indice + diffusion aux entreprises).
  2. Un journal des décisions (qui a validé quoi, quand, et avec quel impact).
  3. Un registre terrain (points bloquants + photos + actions correctives).

Not flashy. Weirdly useful. Parce que le chantier, c’est une machine à produire de l’oubli.

Temps, budget, délais, contraintes d’exploitation

Votre magasin n’est pas un “chantier abstrait”. Il a une réalité : voisins, copro, livraisons, horaires, flux clients, contraintes de sécurité, et parfois une exploitation partielle pendant les travaux.

Donc, côté gestion, vous posez tout de suite :

  1. Date cible d’ouverture (et ce qui est acceptable / non acceptable à J-7).
  2. Budget cible (avec une règle claire : “qui décide” des arbitrages).
  3. Contraintes site : accès, stockage, bruit, poussière, horaires autorisés.
  4. Exigences ERP (sécurité incendie / accessibilité / autorisations).

Pour l’ERP, la logique est simple : vous anticipez le dossier d’autorisation de travaux et les exigences de conformité, sinon vous reportez l’ouverture. Pour cadrer proprement vos démarches (dépôt en mairie, contenu du dossier, pièces attendues), vous pouvez vous appuyer sur Service Public Entreprendre.

CHECKLIST : données clés avant lancement

  1. Plans existants (récolement si besoin) + photos datées.
  2. Contraintes réglementaires : ERP, accessibilité, sécurité incendie.
  3. Règles site : copro/centre commercial, horaires, livraisons, badges.
  4. Objectifs : expérience client, parcours, merchandising, zones chaudes/froides.
  5. Budget & délais : enveloppe, date d’ouverture, jalons “go/no-go”.
  6. Gouvernance : décideurs, remplaçants, temps de validation maximum.

Use it once, and you won’t go back : cette checklist devient votre garde-fou de gestion.



Gestion de projet architecture pour un chantier de magasin : cadrer le jeu avant de courir

La vraie gestion projet en architecture, ce n’est pas “faire des plans”. C’est traduire votre besoin en objectifs, périmètre, et règles de décision que les entreprises peuvent exécuter sans interprétation.

Formaliser objectifs, périmètre, contraintes du site

Vous formalisez ce qui est dans le projet… et surtout ce qui est hors projet. C’est là que votre budget arrête de fuir par petites fissures.

Exemple terrain : “réfection sol” sans précision. Une entreprise prévoit une reprise locale. Une autre chiffre une dépose totale. Résultat : offres incomparables, et une gestion de consultation bancale.

SNIPPET : structure de cahier des charges magasin

  1. Objectif d’ouverture : date cible + contraintes d’exploitation.
  2. Périmètre : zones, surfaces, démolitions, lots inclus/exclus.
  3. Performances attendues : éclairage, acoustique, finitions, durabilité.
  4. Exigences ERP : sécurité incendie, accessibilité, circulation, issues.
  5. Contraintes site : horaires, accès, stockage, nuisances.
  6. Process de gestion : visas, échantillons, validations, CR, modifications.

Pour l’ouverture après travaux et la logique de contrôle (accessibilité / sécurité), cette page officielle vous aide à comprendre le “quand” et le “quoi” : Service Public Entreprendre.

Valider parties prenantes, rôles, circuits décisionnels

Si vos rôles ne sont pas écrits, ils seront inventés. Et pas au bon moment.

Vous verrouillez :

  1. Qui valide (plans, matériaux, variantes, budgets).
  2. Qui paye (et selon quel circuit).
  3. Qui tranche quand il y a conflit coût/délai/qualité.
  4. Qui représente l’exploitation (les vrais irritants du quotidien).

This is where gestion earns its keep : un circuit décisionnel court, c’est du délai gagné.



Concevoir et planifier l’exécution : transformer le concept en chantier maîtrisé

La conception utile, c’est celle qui anticipe l’exécution. Vos plans ne doivent pas seulement “raconter” une architecture. Ils doivent permettre à des entreprises de produire un ouvrage conforme, dans les délais.

Traduire le concept en plans et détails

On part souvent d’une esquisse séduisante. Mais votre chantier vit sur des détails : réservations, interfaces, cotes, fiches techniques, tolérances, et cohérence entre lots.

Le pivot, c’est l’avant-projet : vous y fixez les choix structurants (matériaux, principes techniques, contraintes d’ERP), avant d’entrer dans les arbitrages minute.

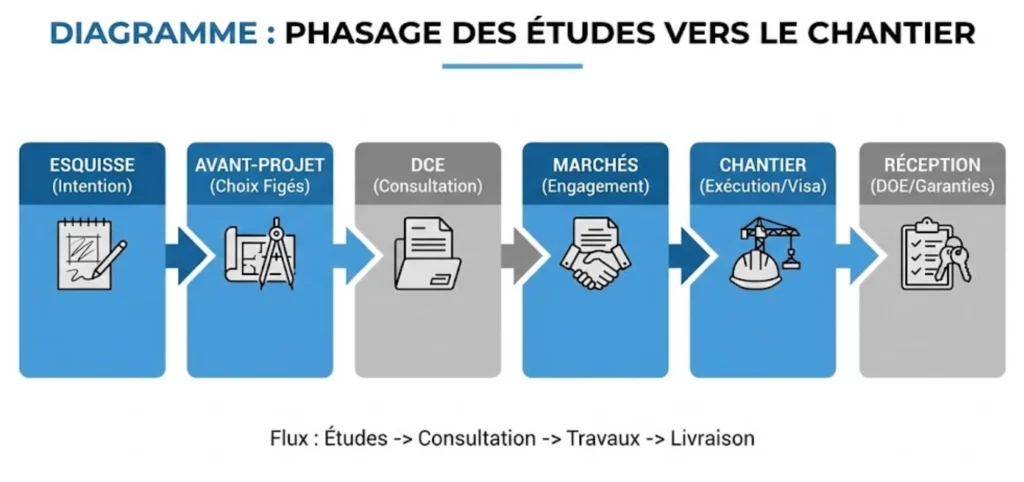

DIAGRAMME : phasage des études vers le chantier

Infographie phasage projet architecture : de l'esquisse à la réception des travaux et DOE

Flux : Esquisse (intention) ? Avant-projet (choix figés) ? DCE (pièces pour consultation) ? Marchés (engagement) ? Exécution (plans/visa) ? Réception (DOE/garanties)

Planifier jalons, dépendances, chemin critique

Un planning “calendrier” ne suffit pas. Vous pilotez des dépendances : ce qui doit être fini pour que le reste démarre.

Dans un magasin, le chemin critique classique ressemble à ça : démolitions ? réseaux ? doublages ? sols ? peinture ? éclairage ? mobilier ? signalétique ? réglages ? nettoyage ? réception.

Si vous décalez un seul jalon critique, tout le monde “travaille” quand même… mais l’ouverture glisse.

Préparer un dossier de consultation des entreprises complet

Votre dossier de consultation (pièces écrites + plans + quantitatifs si besoin) sert à obtenir des offres comparables, donc gérables.

Objectif : éviter les variantes “non dites”, les oublis d’interface, et les trous de périmètre qui explosent en avenants.



Consulter et contractualiser : choisir les bons lots, puis sécuriser la livraison

La consultation, ce n’est pas “prendre le moins cher”. C’est choisir une combinaison d’entreprises qui tient dans le réel : interfaces, délais, coactivité, et qualité attendue.

Analyser offres, variantes, risques, interfaces

Vous analysez au-delà du prix :

  1. Hypothèses (ce que l’entreprise a supposé vrai).
  2. Interfaces (qui fait quoi aux jonctions).
  3. Phasage (capacité à tenir vos contraintes d’exploitation).
  4. Risques (appro, délais, sous-traitance, complexité technique).

Si vous ne challengez pas les hypothèses, vous achèterez un problème de gestion déguisé en “offre attractive”.

Sécuriser contrats, assurances, pénalités, garanties

On parle ici de gestion “anti-dérapage” : pièces contractuelles claires, livrables listés, pénalités cohérentes, et garanties cadrées.

Et côté sécurité chantier, n’oubliez pas la coactivité : sur beaucoup d’opérations, la coordination SPS est une obligation du maître d’ouvrage dès qu’il y a plusieurs entreprises. Pour comprendre le principe, les rôles et le cadre, la synthèse de l’INRS est une base saine.

MATRICE : lots, responsabilités, livrables attendus

Lot Responsabilité clé Livrables attendus (gestion) Risque d’interface typique
Démolition Dépose propre, sécurisation PV de repérage, évacuation, photos avant/après Réseaux existants mal identifiés
Électricité / CFO-CFA Alimentation, éclairage, courants faibles Schémas, repérage, essais, DOE Plafonds/éclairage vs CVC
CVC / Ventilation Confort, débits, extraction Plans d’exécution, fiches, mises en service Passages en faux-plafonds non coordonnés
Cloisons / Plâtrerie Implantation, finitions Plans, détails, tolérances, échantillons Réservations oubliées (portes, grilles, trappes)
Agencement / Mobilier Fabrication, pose, réglages Plans atelier, prototypes, PV de pose Prises/éclairage mal positionnés

Votre chantier devient plus simple quand chaque lot sait ce qu’il doit livrer, pas seulement “faire”.



Piloter le chantier au quotidien : tenir la qualité, le planning et le budget

Le pilotage quotidien, c’est de la gestion “au millimètre” : réunions courtes, décisions datées, contrôles ciblés, et arbitrages assumés.

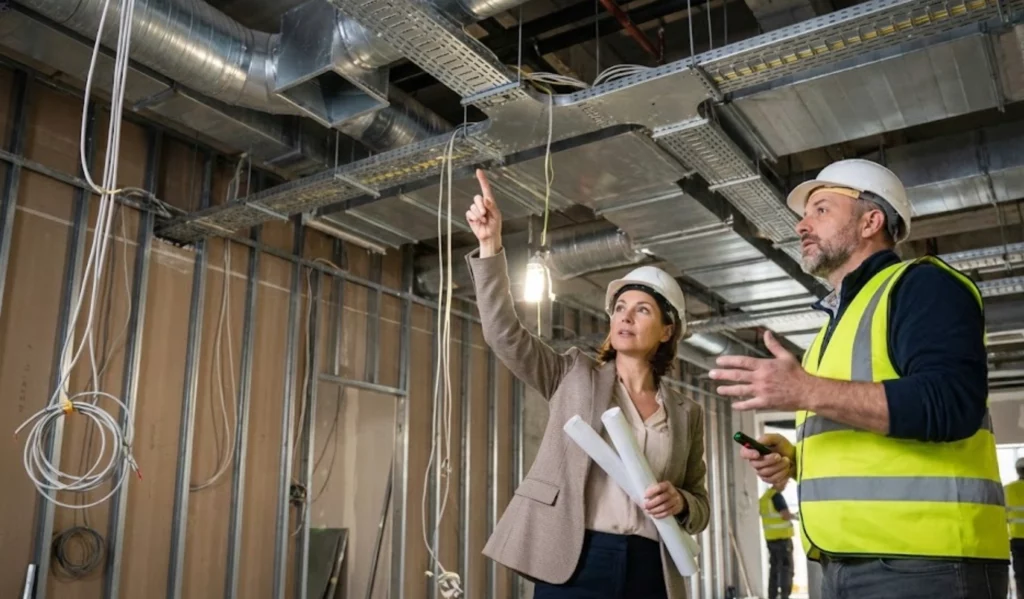

Réunion de suivi de chantier magasin : architecte et artisan vérifiant les réseaux CVC et électriques au plafond.

Organiser réunions, comptes rendus, actions correctives

Vous cadencez. Toujours. Sinon, le chantier vous cadence (et c’est rarement agréable).

SNIPPET : ordre du jour d’une réunion chantier

  1. Sécurité : coactivité, accès, zones à risque, incidents.
  2. Planning : avancement réel vs jalons, points bloquants.
  3. Qualité : non-conformités, reprises, contrôles à venir.
  4. Décisions : choix à trancher (qui décide, pour quand).
  5. Modifications : impacts coûts/délais, validation écrite.
  6. Paiements : situations, reste à engager, litiges.

Un compte rendu utile, c’est un CR qui crée des actions… pas un roman. Not flashy. Weirdly useful.

Contrôler qualité, conformité, visas, échantillons

La qualité se joue avant la pose. Vous validez échantillons, prototypes, et détails critiques (jonctions, alignements, teintes, sens de pose, appareillage).

Et côté ERP, votre conformité n’est pas une “option”. Pour garder un repère officiel sur le cadre de la sécurité incendie en ERP (règlement, logique, ressources), la page du Ministère de l’Intérieur est un bon point d’entrée.

Gérer modifications, avenants, impacts coûts-délais

La règle d’or : pas de changement sans impact écrit. Sinon, vous “découvrez” le coût quand il est trop tard.

Votre gestion devient clean quand chaque modification a :

  1. une description (périmètre exact),
  2. un impact délai,
  3. un impact coût,
  4. une validation (date + décideur).

Suivre facturation, situations, reste à engager

Vous suivez trois chiffres, tout le temps : engagé, payé, reste à engager. C’est votre tableau de bord de gestion.

Si vous laissez filer le reste à engager, vous finissez avec un magasin “presque fini” et un budget “déjà fini”.



Validation et résultats : réception, réserves, DOE et vraie mesure de performance

La réception, ce n’est pas une formalité. C’est l’instant où la gestion se transforme en preuve : qualité, conformité, et exploitabilité.

Contrôle qualité finitions magasin : architecte vérifiant l'assemblage du mobilier avant ouverture.

Vérifier réception, réserves, levées, DOE

Votre objectif : ouvrir avec un niveau de finition cohérent, et des réserves “pilotables” (pas des réserves qui bloquent l’exploitation).

Le DOE (dossier des ouvrages exécutés) est votre assurance anti-galère : plans de récolement, notices, fiches, PV d’essais, garanties. Sans ça, la maintenance devient une chasse au trésor.

Mesurer délais, budget, qualité, sécurité, conformité

Vous mesurez ce que vous voulez reproduire sur votre prochain projet :

  1. Délais : jalons tenus / glissements / causes.
  2. Budget : dérives / raisons / décisions clés.
  3. Qualité : reprises / non-conformités / points forts.
  4. Sécurité & conformité : incidents / contrôles / points de vigilance.

MATRICE : problèmes fréquents ? solutions

Problème fréquent Ce que ça coûte vraiment Solution de gestion (simple et robuste)
Offres incomparables Temps perdu + avenants DCE plus clair + périmètre “in/out” écrit
Décisions trop lentes Planning qui glisse Circuit de validation + délai max de réponse
Interfaces entre lots floues Reprises + conflits Matrice lots/responsabilités + détails d’exécution
Changements non cadrés Budget qui fuit Fiche modification avec impacts + signature
Réception bâclée SAV permanent OPR structurée + réserves priorisées + DOE exigé

Ce tableau, vous pouvez le coller tel quel dans votre gestion de projet.



FAQ : pilotage de projet architectural (magasin)

Architecte ou maître d’œuvre : quelle différence sur un chantier (délai et responsabilité) ?

Dans la pratique, vous cherchez surtout une organisation : qui conçoit, qui coordonne, qui engage les entreprises, qui pilote les travaux, et qui vous protège sur les risques. Un architecte peut assurer des missions de conception et/ou de maîtrise d’œuvre. Un maître d’œuvre organise l’exécution (planning, réunions, visas, contrôle qualité, gestion des interfaces). Votre bon choix, c’est celui qui clarifie les missions, les livrables, et le circuit de décision dès le départ.

Quelles phases clés avant l’ouverture d’un magasin (pour éviter une ouverture repoussée) ?

Vous devez enchaîner sans trou : cadrage (objectifs/périmètre) ? avant-projet (choix figés) ? dossier de consultation des entreprises ? contractualisation ? exécution + contrôles ? réception + levée de réserves. Et vous anticipez les exigences ERP (sécurité/accessibilité) parce qu’elles conditionnent l’ouverture. Les démarches officielles varient selon le cas, mais la logique “autorisation avant ouverture” est rappelée par Service Public Entreprendre.

Comment éviter les dérives coûts et délais (sans sur-contrôler tout le monde) ?

Vous tenez trois routines : (1) planning avec jalons et chemin critique, (2) décisions datées avec un décideur unique, (3) modifications cadrées avec impacts écrits. C’est de la gestion, pas de la micro-surveillance. Si vous imposez une “fiche changement” une seule fois, vous verrez la différence immédiatement.

Que contient un cahier des charges efficace (pour des devis comparables) ?

Un bon cahier des charges décrit : objectifs, périmètre (in/out), contraintes site, exigences de performance, exigences ERP, et surtout la manière de gérer (échantillons, visas, validations, modifications, réception). Sans ça, vous achetez des interprétations, pas des travaux.

Comment gérer les changements en cours de travaux (sans “casse” planning et budget) ?

Vous appliquez un protocole : description ? impact coût ? impact délai ? validation ? exécution. Le piège classique, c’est le changement “petit” répété dix fois. Individuellement, ça paraît neutre. En gestion, ça crée un effet boule de neige.



Testez cette méthode sur votre prochain chantier : prenez la checklist de départ, imposez un circuit de décision court, et formalisez chaque changement avec impacts.

Image de Ruben Ellegiers - PDG

Ruben Ellegiers - PDG

Ingénieur civil de formation, Ruben Ellegiers est le PDG d’IRE Construction, un cabinet spécialisé en architecture commerciale à Toulouse. Fort de plus de 10 ans d’expérience, il excelle dans la conception et la rénovation d’espaces professionnels innovants (restaurants, bureaux, commerces...). Il a piloté de nombreux projets d’envergure pour des enseignes de renom telles que Flunch, Basic-Fit et Celio. Son approche dynamique et rigoureuse garantit la concrétisation de la vision de chaque client avec créativité et professionnalisme.

Page auteur
